23 依營建署結構混凝土施工規範,下列哪一個構
件之模板最少拆模時間應為最長?
(A) 拱模(活載重>靜載重)。
(B) 淨跨距為 7 m 之單向版。
(C) 淨跨距為 5 m 之大梁底模(活載重≦靜載
重)。
(D) 淨跨距為 6.5 m 之小梁底模(活載重≦靜載
重)。
答案:登入後查看
統計: A(97), B(128), C(301), D(384), E(0) #930017
統計: A(97), B(128), C(301), D(384), E(0) #930017
詳解 (共 5 筆)
#5677184
(A) 拱模(活載重>靜載重)。7天
(B) 淨跨距為 7 m 之單向版。10天
(C) 淨跨距為 5 m 之大梁底模(活載重≦靜載 重)。7天
(D) 淨跨距為 6.5 m 之小梁底模(活載重≦靜載 重)。21天
10
0
#2188530
歷屆試題所公布的答案為 (D)才對
(D)淨跨距為 6.5 m 之小梁底模(活載重≦靜載 重)。
9
0
#4479245

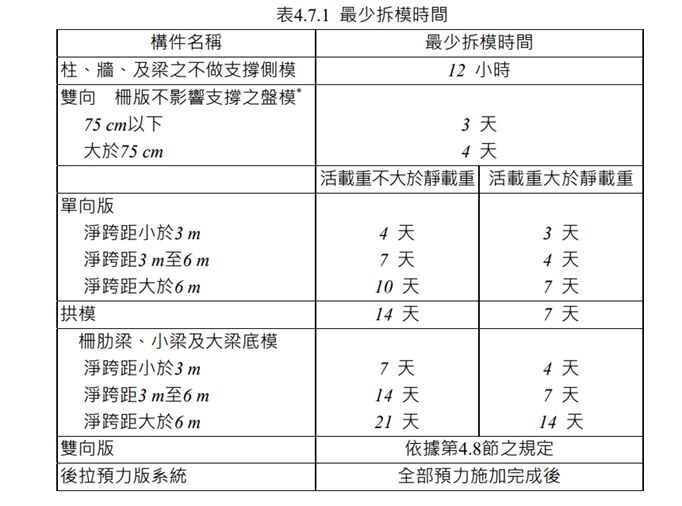

最少拆模時間(於混凝土澆置完成後)
柱、牆和梁側模:3天
柱、牆、梁不做支撐的側模: 12小時
單向版(凈跨距里3-6M,活載重不大於靜載重):7D
單向版(凈跨距里3-6M,活載重大於靜載重):4D
單向版(凈跨距里6M,活載重不大於靜載重):10D
單向版(凈跨距里6M,活載重大於靜載重):7D
梁底模(凈跨距里3-6M,活載重不大於靜載重):14D
梁底模(凈跨距里3-6M,活載重不大於靜載重):7D
梁底模(凈跨距里6M,活載重不大於靜載重):21D
梁底模(凈跨距里6M,活載重大於靜載重):14D
7
0
#6283446
