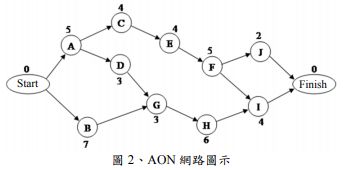

四、專案(Project)係指為完成某一項任務,所需要執行的一系列相關作業 (或活動)。而「專案管理(PM, Project Management)」係為規劃、指揮、 控制相關資源(例如人力、金錢、設備等),以符合專案在技術、成本及 時間等方面的要求,進而順利完成專案。其中 PERT(Program Evaluation and Review Technique)以及 CPM(Critical Path Method),已普遍及合併 應用於 PM 領域中(簡稱 PERT/CPM),作為基於成本與時間考量,尋找出最佳均衡點的一種管理科學方法,請問:

申論題內容

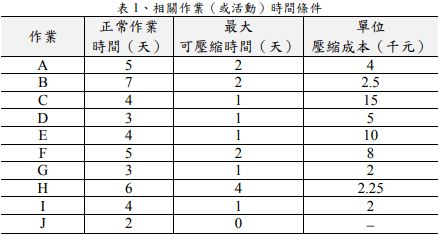

(二)若專案管理人歸納本專案之相關作業(或活動)時間條件,如下表1。 請應用 PERT/CPM 及「線性規劃(LP, Linear Programming)」方法, 再以作業壓縮時間、作業開始時間作為決策變數(Decision variables), 公式化(Formulation)該專案之最佳化可壓縮時程規劃。
