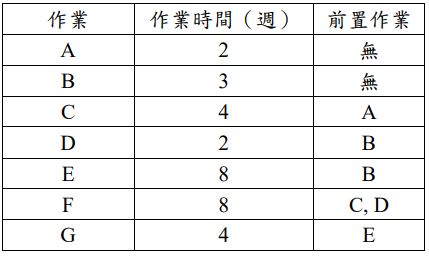

一、進度為營建專案控管重點項目之一,據此其他管理項目逐時展開。某專案 共有數項作業,所需時間與前置作業如下表。請依據進度管理之相關學理 與實務,回答下列問題(請以工作天計算與回答,且設起始工作天由 0 開 始):

(二)在不影響後續作業之最早開工時間,且不影響總工程進度下,B,C,D,F,G 作業允許之最早與最遲開工時間為何?(13 分)
