題組內容

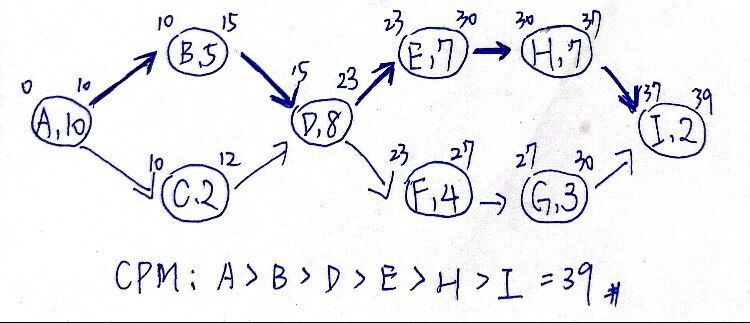

四、【表 1】為某工程的工作計畫,請以頂點工作網路(Activity On Vertex Network)的應用,回 答下列問題。(未列出算式不計分)(10 分,每小題 5 分) phpaZBkIx

(二)請計算本工程最快幾天後可完成工程驗收。

詳解 (共 6 筆)

菜鳥國營
菜鳥國營
詳解 #3045832
2018/10/24
關鍵路徑a(10天)->b(5天)...
(共 80 字,隱藏中)
前往觀看
蔡明勳
蔡明勳
詳解 #5633903
2022/10/13
SmileTomato
SmileTomato
詳解 #3588022
2019/09/22
39吧10+5+8+7+7+2=39
(共 20 字,隱藏中)
前往觀看
Deol
Deol
詳解 #5182833
2021/10/29


(共 1 字,隱藏中)
前往觀看
Phil(112高普雙榜)
Phil(112高普雙榜)
詳解 #2990829
2018/09/11
依照上圖所示,工作B和C皆須等A做完,因...
(共 271 字,隱藏中)
前往觀看
shang
shang
詳解 #6209436
2024/09/13
10+5+8+7+7+2=39

(共 18 字,隱藏中)
前往觀看
