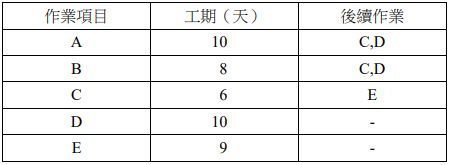

29 假設某工程各作業工期與後續作業關係如下表,請以箭線圖法(Arrow Diagram Method, ADM) 計算,作業 B 之總浮時為何?(備註:作業間關係,如第一列,代表作業 A 完成後,方可開 始作業 C 與作業 D。) (A)1 (B)2 (C)3 (D)4

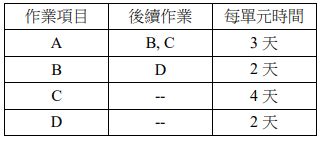

30 某一工程專案共有 4 個主要作業項目,其作業間的關係(均是結束後開始 FS)及完成各項作 業每單元所需時間如下表所示,此專案之各項作業須完成五個單元,每項作業一個單元結束 才可進行其後續作業之同單元,且每個作業項目,在完成一個單元後便進行下一個單元,連 續施作不中斷,此工程專案所需花費的最少時間為何? (A) 44 天 (B) 45 天 (C) 25 天 (D) 23 天
