所屬科目:技師◆平面測量與營建管理
8 若附合導線 M1、12、23、34、45、56、6N 之距離分別是 225.55 m、225.85 m、139.03 m、 172.57 m、100.07 m、102.48 m、150.56 m,已計算得到 x 方向閉合差為 0.14 m、y 方向閉合 差為 0.15 m,則閉合差比數約為多少? (A) (B) (C) (D)
11 從四個已知高程點,利用同一部水準儀(含水準標尺)測得 P 點高程分別為 20.004 m、19.996 m、 20.003 m 及 19.997 m,假設無錯誤觀測量且四條水準路線長度相等,則每條水準路線高程差 觀測量之標準(偏)差為?(A) (B) (C) (D)

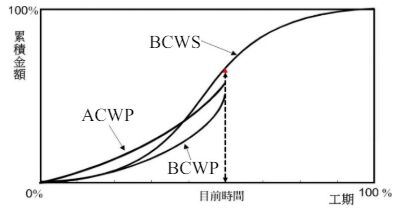

40 假設有如下圖之預定進度之對應預算 BCWS(Budgeted Cost of Work Scheduled)、實際進度之對應預算 BCWP(Budgeted Cost of Work Performed)及實際進度之發生成本 ACWP(Actual Cost of Work Performed)工程績效評估管制現況,下列敘述何者正確? (A)目前進度績效指標 SPI 小於 1 且成本績效指標 CPI 大於 1 (B)目前進度落後且成本超支 (C)目前進度績效指標 SPI 大於 1 且成本績效指標 CPI 大於 1 (D)目前進度超前且成本超支
二、某地盤改良專案工程依先行式網狀圖法(Precedence Diagramming Method;簡稱為 PDM)繪製其整個專案之先行式網狀圖如圖所示, 若各作業所需之延時如表;請完成此先行式網狀圖之日程計算(需計 算出完工工期、所有作業的最早開始時間(Early Start;簡稱為 ES) 、 最早完成時間(Early Finish;簡稱為 EF)、最晚開始時間(Late Start; 簡稱為 LS) 、最晚完成時間(Late Finish;簡稱為 LF) 、總浮時(Total 、自由浮時(Free Float;簡稱為 FF) Float;簡稱為 TF) ,並標示出整個專案之要徑作業) 。(25 分)
