66 有關暗架天花板相關施工要求,下列何者不符合規範?
(A)吊架及壁條安裝前,應先完成牆面粉刷、窗簾盒製作及天花板內水電空調消防管線等所有設備之安 裝與檢驗
(B)主架方向其端部之吊筋,應設於自牆粉刷面起 15 cm 以內
(C)吊筋如果與水電、空調、消防等工程管線位置重疊,可固著於管線下方
(D)暗架天花板內須定期維修或操作之設備(如閥、存水彎、空調盤管、閘門、過濾器、偵測裝置、開 關及清潔口等),均應於下方可及處設置維修口,一般房間每間至少應有一處以上之維修口
答案:登入後查看
統計: A(29), B(21), C(540), D(9), E(0) #3025470
統計: A(29), B(21), C(540), D(9), E(0) #3025470
詳解 (共 3 筆)
#7005521

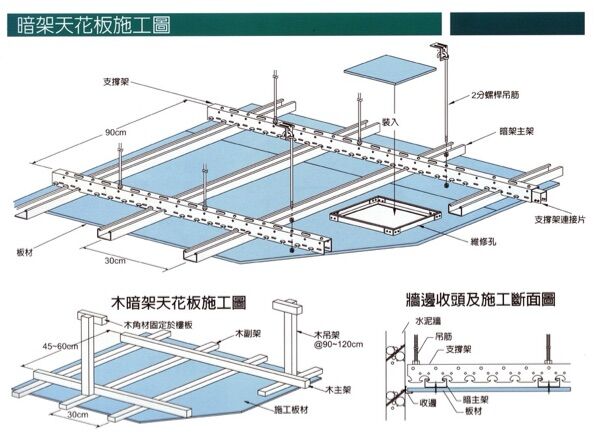

【暗架天花板施工步驟】:
1、冷氣空調機具等管線配置。
2、支撐架+主架等骨架搭設。
3、燈具等電源線路配置。(水電工程)
4、將板材以螺絲鎖在骨架上➡︎ 挖燈孔、維修孔
5、板材表面以AB膠填縫、再全面批土。(油漆工程)
6、最後油漆粉刷就大功告成了。(油漆工程)
PS. 明架天花板的板材因直接放置於骨架之上故較容易取置,也便於處理天花板上方的管線或設備;而暗架天花板之板材大多都係直接與骨架鎖固,因此必須設置維修孔以便後續修復使用。
資料來源:https://www.g-jam.com.tw/index.php/web/products_i/16/5/
