題目一:
下表是推出新產品的專案工作內容與各工作所需完成時間:
(一)請依工作先後關係建構 PERT/CPM 網絡圖。【4 分】
(二)請指出哪些工作為要緊工作?【3 分】
(三)完成專案最少需要多少時間?【3 分】

詳解 (共 3 筆)

詳解 提供者:詹姆士

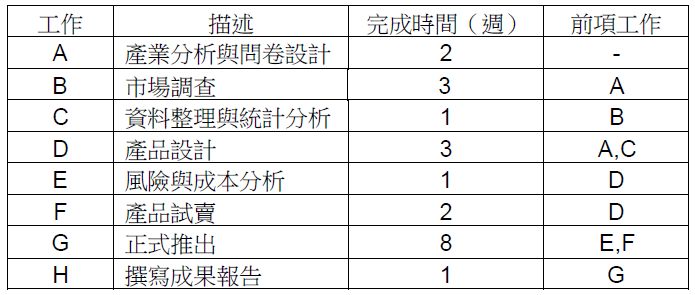

5d0f2f24f14f7.jpg#s-417,329

改成

5d0f2f5fc4982.jpg#s-695,295

詳解 提供者:jen79127
(二) A>B>C>D>F>G>H為要緊工作 (三)最少需要2+3+1+3+2+8+1=20週
詳解 提供者:Wilson
(一) (二) (三)15周
