35. 下列有關要徑法與計畫評核術的描述,何者有誤?
(A)要徑法是由杜邦(Du Pont)公司針對營建管理專案所發展出,而計畫評核術則是由美
國海軍針對北極星飛彈計畫所發展出
(B)最初專案網路中各項作業(activities)之工時的估計值在要徑法中假定是機率性的
( probabilistic),而在計畫評核術中假定是確定性的(deterministic)
(C)要徑法較適合用於經常要執行之作業所構成之專案計畫,而計畫評核術較適合用於
較無經驗或較無法控制之專案計畫
(D)在要徑法中認為工時是成本的函數,即工時可因成本的增加(如趕工)而縮短
答案:登入後查看
統計: A(193), B(1750), C(796), D(565), E(0) #3211905
統計: A(193), B(1750), C(796), D(565), E(0) #3211905
詳解 (共 8 筆)
#6041458
ㅤㅤ

128
0
#6190500

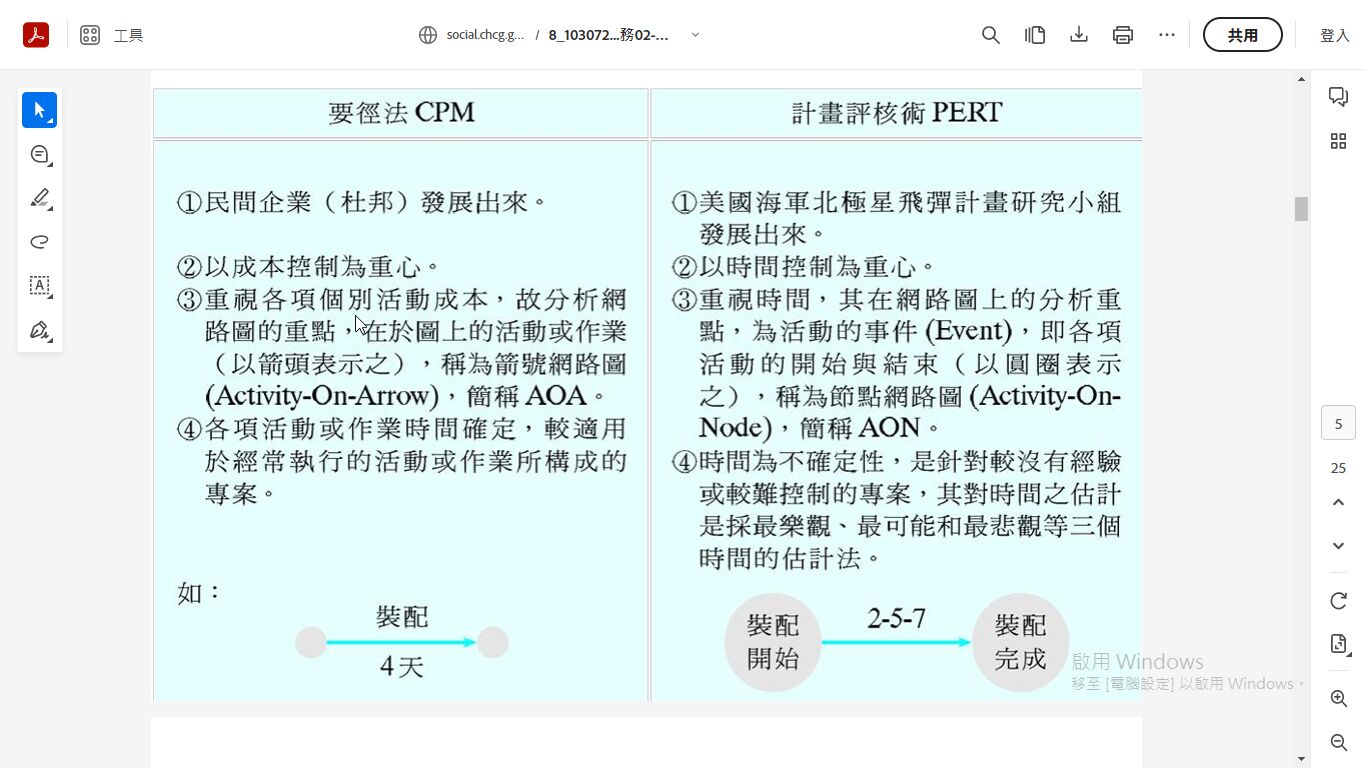

計畫評核術PERT➡️不確定性
要徑法CPM➡️確定性
ㅤㅤ
(B) 最初專案網路中各項作業(activities)之工時的估計值在要徑法中假定是機率性的➡️確定性 ( probabilistic),而在計畫評核術中假定是確定性的➡️不確定性(deterministic)
57
0
#6220321
(A) 正確:要徑法(CPM, Critical Path Method)由杜邦公司針對營建管理專案發展,而計畫評核術(PERT, Program Evaluation and Review Technique)由美國海軍針對北極星飛彈計畫發展。
(B) 錯誤:在要徑法中假定工時是確定性的(deterministic),而在計畫評核術中假定工時是機率性的(probabilistic)。因此這項描述有誤,正好是相反的。
(C) 正確:要徑法適合於經常執行且可控的專案,而計畫評核術較適用於不確定性較高的專案。
(D) 正確:要徑法中認為工時與成本有關,透過增加成本(如趕工)可以縮短工時。
(B) 錯誤:在要徑法中假定工時是確定性的(deterministic),而在計畫評核術中假定工時是機率性的(probabilistic)。因此這項描述有誤,正好是相反的。
(C) 正確:要徑法適合於經常執行且可控的專案,而計畫評核術較適用於不確定性較高的專案。
(D) 正確:要徑法中認為工時與成本有關,透過增加成本(如趕工)可以縮短工時。
14
0
#6224970
計畫評核術為專案管理工具之一,適用於管理大型專案計畫,描繪出完成計畫所需作業的順序,以及各項作業的時間和成本的網路圖。包含以下幾個要素:事件、作業/活動、寬裕時間、估計完成時間、要徑。
